Отступать некуда, впереди зима

"Переносы сроков недопустимы" - на днях министр энергетики проверил ход модернизации алматинских теплоэлектроцентралей

Отступать некуда, впереди зима

Ерлан АККЕНЖЕНОВ отметил существенное отставание работ на ТЭЦ-3 от утвержденного графика. И это, заметим, не первое предупреждение: в январе он уже критиковал темпы модернизации этой станции, назвав тогда главной причиной слабую организацию работы генподрядчика.

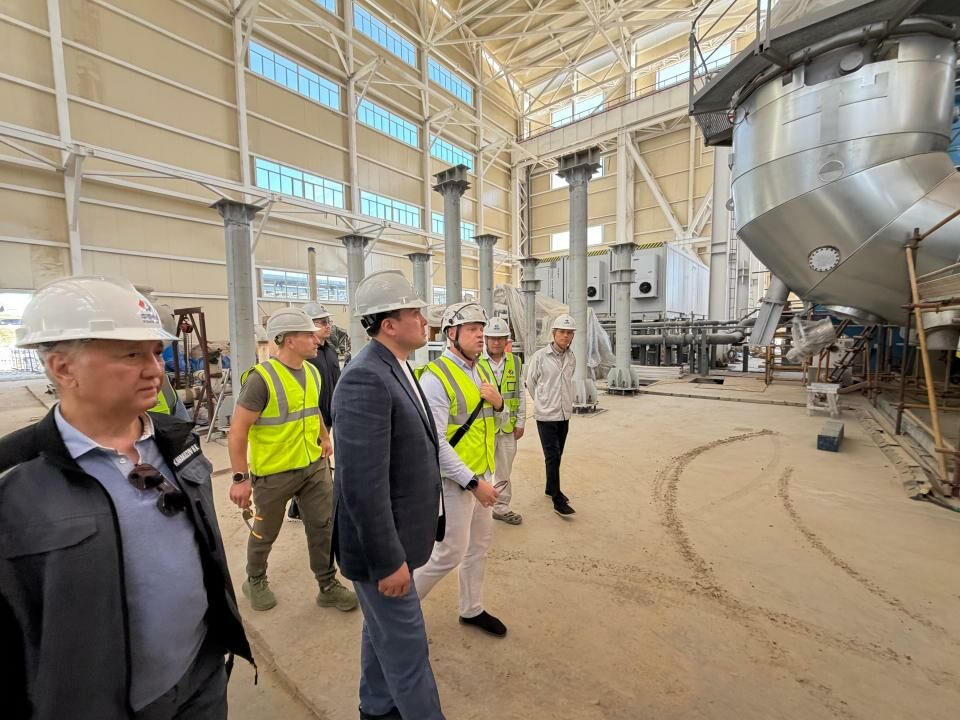

Напомним, перевод указанных алматинских станций на газ - прямое поручение главы государства Касым-Жомарта ТОКАЕВА. 11 июля глава Минэнерго вновь посетил строительные площадки ТЭЦ-2 и ТЭЦ-3 в Алматы с инспекторской проверкой.

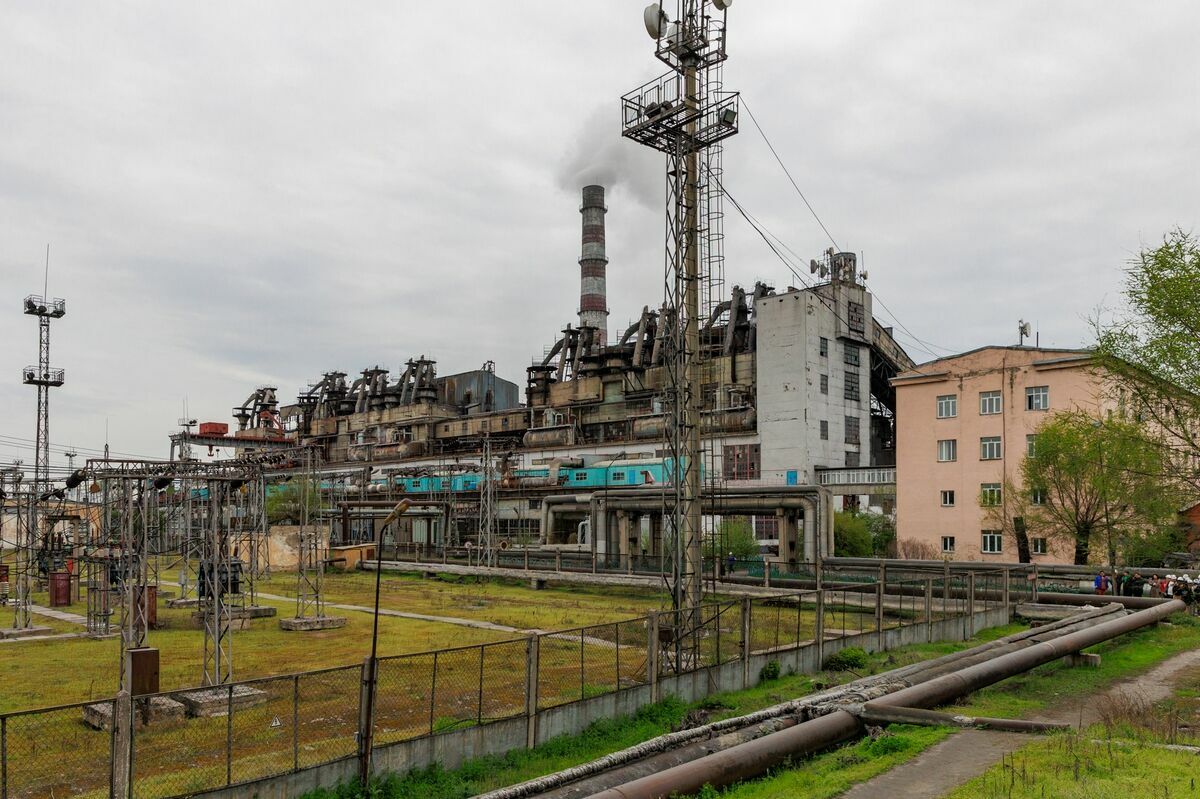

На ТЭЦ-2 общий уровень строительной готовности достиг 92 процентов. Поставка оборудования почти завершена, на площадке сейчас трудятся около 1,5 тысячи специалистов, задействовано более 140 единиц строительной техники. Министр поставил задачу подрядным организациям сохранить набранные темпы работ, привлечь дополнительно профильных специалистов, в том числе монтажников и сварщиков. Кроме того, необходимо ускорить завершение процедур согласования документов, необходимых для проведения пусконаладочных работ.

Думается, нелишним будет напомнить: ТЭЦ-2 имеет важное стратегическое значение для Алматы, является основным источником тепловой энергии, обеспечивая 60 процентов потребителей южной столицы. Решение о переводе этой станции на газ было принято еще в 2020 году в рамках проекта минимизации воздействия на окружающую среду. В апреле 2023 года тогдашний министр энергетики Алмасадам САТКАЛИЕВ пояснил, что модернизация ТЭЦ-2 затянулась из-за проблем с поставками из России и Украины. В итоге 15 декабря прошлого года нынешний министр энергетики Ерлан Аккенженов сообщил, что проекты по переводу ТЭЦ-2 и ТЭЦ-3 на газ должны быть завершены до конца 2026 года.

•••

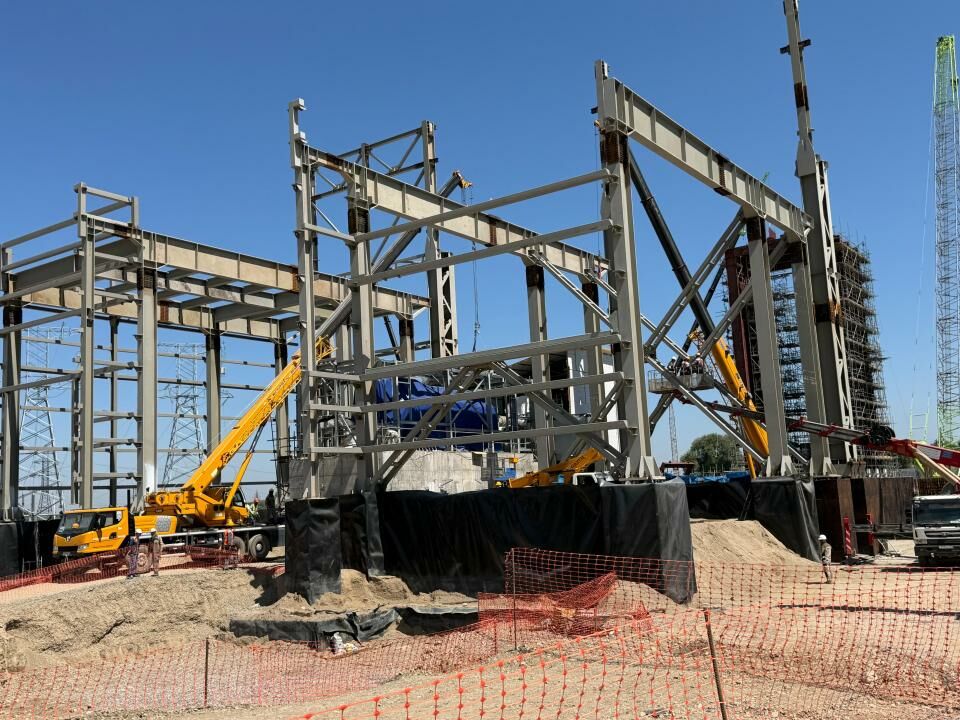

Но на площадке ТЭЦ-3 Аккенженов выявил существенное отставание работ от утвержденного графика. По информации, опубликованной Минэнерго, общий уровень готовности объекта составляет всего… 26 процентов! А ведь 2026-й как год завершения модернизации этой станции был определен не просто так.

- К тому времени станция исчерпает свой эксплуатационный срок, плюс еще переполнен золоотвал. Мне золу некуда девать! - жаловался тогда, три года назад, корреспонденту газеты "Время" тогдашний директор ТЭЦ-3 Серик КАЛИЕВ.

Но, словно предчувствуя, что сроки модернизации затянутся, руководитель станции тогда же оговаривался: найти запчасти на устаревшее оборудование ТЭЦ-3, возраст которой - более 60 лет, практически невозможно. И проблемы с поставками, а также удорожанием материалов - начиная от электродов и заканчивая металлом - начались изначально. И вот почти спустя три года... "На площадке сохраняются задержки с поставкой ключевого оборудования", - поделилась свежими данными пресс-служба Минэнерго.

Помимо этого сейчас количество задействованных в работах на площадке ТЭЦ-3 не превышает 600 человек при плановой потребности около 1600.

"Это отражается на сроках выполнения строительно-монтажных работ по ряду ключевых объектов станции, включая распределительное устройство и системы управления", - отмечается в сообщении.

•••

Выявив недостатки, Аккенженов потребовал от заказчика и генподрядчика в кратчайшие сроки нарастить темпы строительства до проектных значений:

- Объективные сроки утверждены, никакие переносы не обсуждаются! Требую незамедлительно устранить кадровый дефицит и кратно увеличить объемы спецтехники на стройке!

Он поручил принять исчерпывающие меры по ускорению поставок оборудования, актуализировать график производства работ с безусловным соблюдением установленных сроков реализации проекта.

Министр заявил: если в ближайшие недели ресурсы на отстающем объекте не будут полностью мобилизованы, в отношении заказчиков и подрядчиков будут инициированы строгие взыскания.

И это уже не первая критика министра энергетики руководства ТЭЦ-3 и работающих там подрядчиков. Во время рабочей поездки в Алматы 17 января Аккенженов уже обращался к подрядчикам с подобным посылом.

- Город Алматы задыхается, мы переводим станции на газ - это поручение президента и наше обещание народу. Права на ошибку у нас нет! - заявил тогда глава энерговедомства.

Он уже тогда предупреждал:

- Темпы работ снижать нельзя. Если требуется - увеличивайте численность персонала, но отставание должно быть ликвидировано. Срыв сроков неприемлем. Мы установим видеонаблюдение на объекте, чтобы в режиме реального времени контролировать ход строительства. Задача стоит четко - 31 декабря станции должны полноценно функционировать!

К слову, как сообщил 5 мая на брифинге в правительстве глава "Самрук-Энерго" Кайрат МАКСУТОВ, подрядчиком реконструкции ТЭЦ-3 является консорциум во главе с компанией KBI Energy Group.

Будем надеяться, что на этот раз поручения министра выполнят. А мы проследим за этим.

Екатерина ТИХОНОВА, фото Минэнерго, Алматы
