В пизанском стиле
Строительство новой трубы на Петропавловской ТЭЦ-2, которую возводят взамен рухнувшей, вынуждены были приостановить. На высоте 30 метров выяснилось, что ее слегка клонит в сторону.

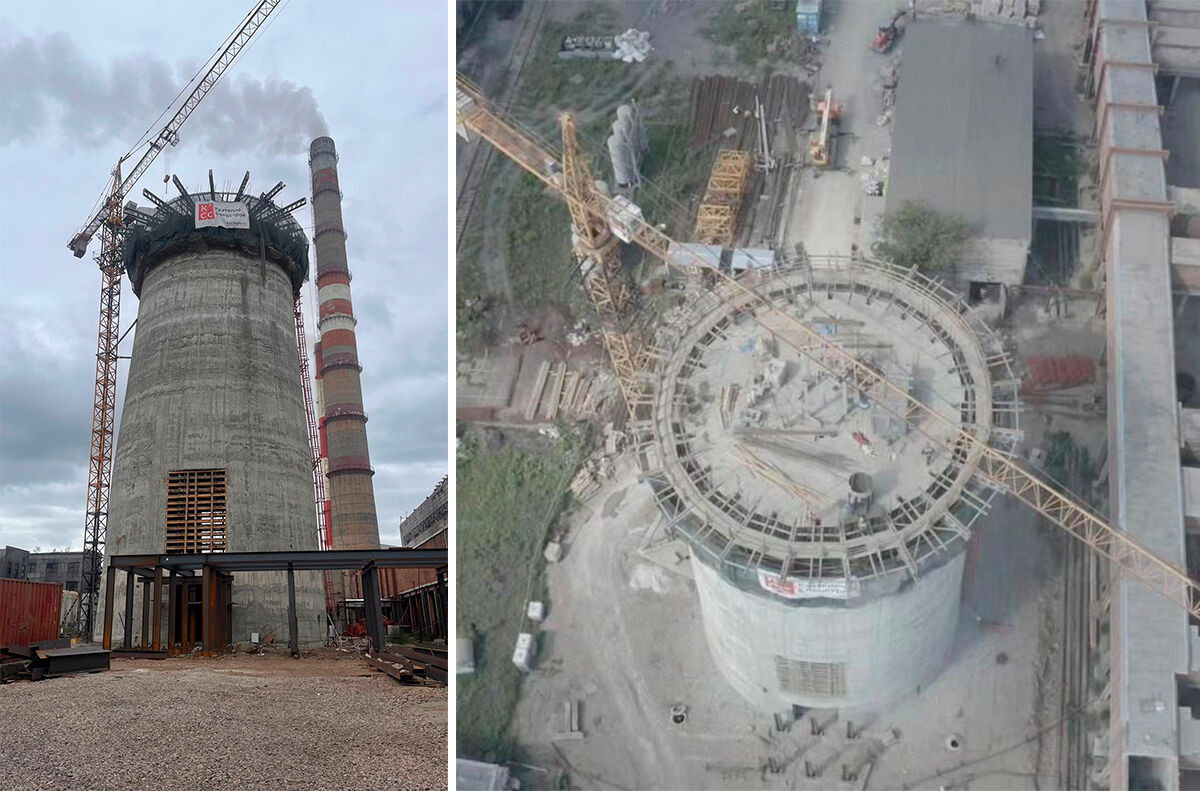

То, что бетонный ствол дымовой трубы получается отнюдь не строго вертикальным, сейчас видно даже невооруженным глазом. На днях, как сообщили в АО “СевКазЭнерго”, документально зафиксировано отклонение оси трубы от проектного положения и срочно приостановлено строительство.
Выяснилось: в конической скользящей опалубке, с помощью которой и ведется строительство ствола трубы, был обнаружен дефект. И всю конструкцию повело.
Пока неизвестно, до какой отметки придется демонтировать трубу. В пресс-службе энергопредприятия сообщили, что подрядчик - ТОО “КазтеплоСПЕЦСТРОЙ” - сейчас делает специальные расчеты. Но опалубку уже начали разбирать.
Новую дымовую трубу обещали построить до конца этого сезона, а включить в работу - в следующем. Она должна заменить не только ту, что рухнула в марте 2022 года, но и еще одну, которая тоже доживает свой век. На нее будут завязаны семь из двенадцати котлов теплоэлектроцентрали. Недавно гендиректор “СевКазЭнерго” Олег ПЕРФИЛОВ заявил, что к началу ноября будут готовы даже дымоходы от новой трубы, и они смогут при необходимости оперативно переключить на нее часть оборудования. Повлияет ли эта досадная ошибка на такие наполеоновские планы, в компании пока не комментируют.
Впрочем, для этих работ время еще есть, а вот сроки подготовки к отопительному сезону поджимают. До начала холодов нужно успеть завершить ремонт котлов, турбин и вспомогательного оборудования, нарастить дамбы золоотвала, обследовать все остальные сооружения на территории ТЭЦ-2. В АО “СевКазЭнерго” отмечают, что выполнено 13 из 23 запланированных мероприятий.
Ульяна АШИМОВА, Петропавловск
