1558

Неужели опять не будем готовы?

Вероятность тревожной зимы увеличивается с каждым днем

Неужели опять не будем готовы?

За две недели до предполагаемых холодов власти заявили о том, что ремонт на энергопредприятиях идет слишком медленно и отстает от графиков. В правительстве не исключают, что объекты не успеют починить к началу отопительного сезона.

- На нашем особом контроле находится подготовка ТЭЦ-2 “АрселорМиттал Темиртау”. Установлено, что срок завершения ремонта котла №4 продлевается до конца октября. Затягивается до следующего лета строительство нового котла №7, - посетовал на заседании правительства во вторник и. о. министра энергетики Жандос НУРМАГАНБЕТОВ.

По его словам, не соблюдаются сроки ремонта основного оборудования также на Атырауской ТЭЦ, Риддерской ТЭЦ (Восточно-Казахстанская область), ТЭЦ-5 ГКП “Кентау Сервис” (Туркестанская область), Жезказганской ТЭЦ и на МАЭКе (Мангистауская область).

В частности, на МАЭКе капитальный ремонт энергоблока №3 перенесен на 2024 год. Вместо него ведется аварийный ремонт ротора генератора энергоблока №2, который продлится до ноября.

Вице-министр доложил и об огромных долгах энергопроизводящих организаций их партнерам. “КазТрансГаз-Аймаку” они должны 15,2 млрд тенге, ТОО “Богатырь Комир” - 7,5 млрд тенге.

Между тем министр промышленности и строительства Канат ШАРЛАПАЕВ сообщил о степени готовности объектов социальной сферы к отопительному сезону. Так, готовы к зиме 99,6 процента объектов образования. Ремонт продолжается на 42 объектах, расположенных в восьми регионах. Причем на 24 из них идет капитальный ремонт.

Больницы к холодам готовы на 98,9 процента. Все еще ремонтируют 62 объекта здравоохранения. В основном в Абайской, Актюбинской и Атырауской областях.

- Что касается подготовки жилищного фонда, то в 47 тысячах жилых домов подготовительные работы завершены, что составляет 94 процента. Но около 3000 жилых домов еще не подготовлены к осенне-зимнему периоду. Низкие темпы готовности отмечаются в Мангистауской области, Шымкенте и Алматы, - проинформировал Шарлапаев.

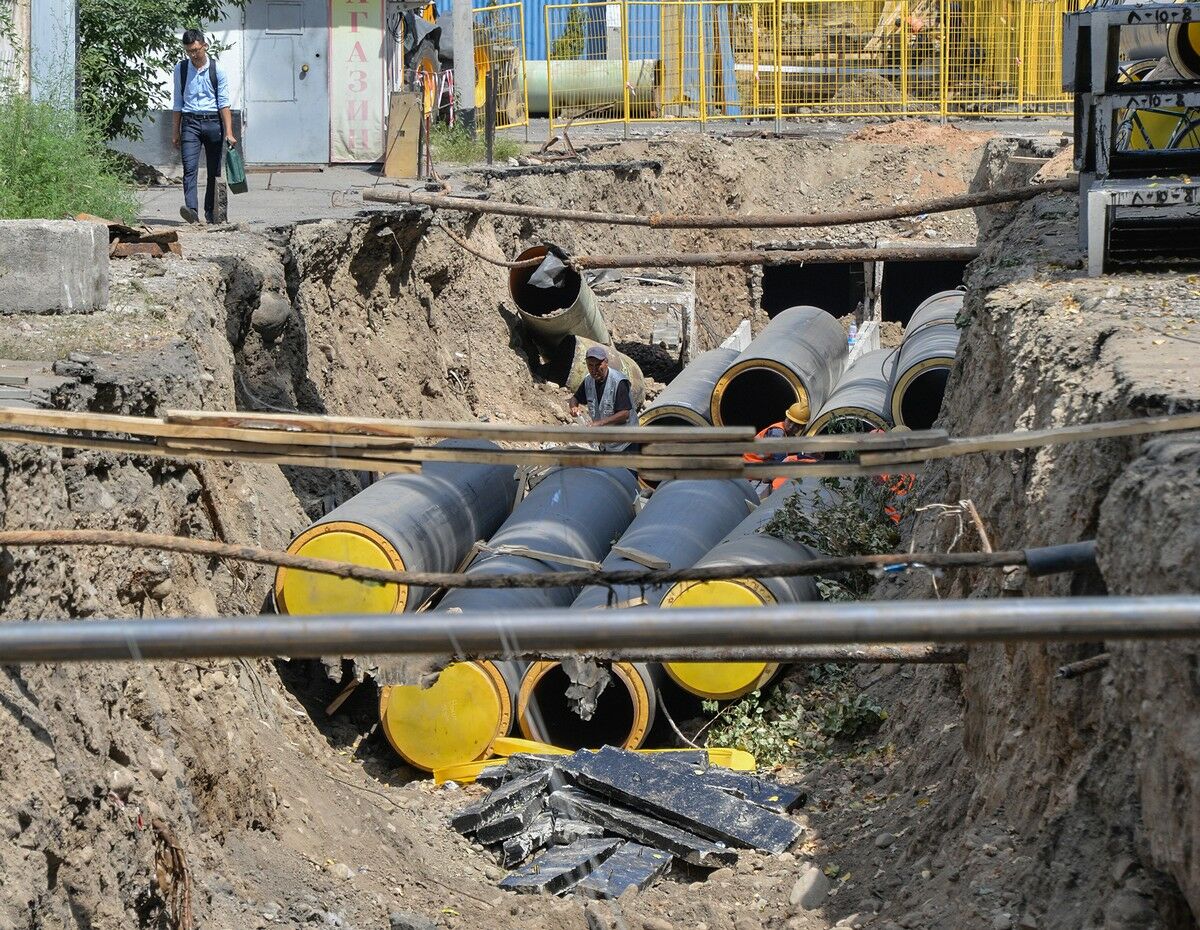

До конца сентября необходимо было завершить ремонтные работы на объектах инженерной инфраструктуры. Например, был запланирован ремонт 573 км тепловых сетей, но на сегодня отремонтировано только 498 км. В Алматинской, Мангистауской и Атырауской областях ремонт тепловых сетей выполнен менее чем на 70 процентов.

Кроме того, на реконструкцию 133 км тепловых сетей из республиканского бюджета было выделено 109,5 млрд тенге.

- Но на сегодня работы выполнены на 78 процентов, или проложено 103 км тепловых сетей. В ряде регионов имеются 10 проблемных участков, на которых наблюдается низкий темп ремонт­ных работ и есть риски незавершения в установленный срок, - продолжил сводку невеселых новостей глава Минпромстроя. - В Мангистауской области выделено 3,5 млрд тенге на ре­ализацию двух проектов. Но на сегодня проложено всего лишь 100 метров при плане 5,1 километра! Отсутствует необходимый объем трубной продукции. Аналогичная ситуация в Петропавловске, где по одному проекту проложено 200 метров при плане 1,3 километра! Кроме того, по двум проектам в Восточно-Казахстанской, Карагандинской и Кызылординской областях (в каждой из них. - Т. Г.), а также по одному проекту в Шымкенте исполнение составляет менее 70 процентов.

По мнению Шарлапаева, по всем этим проектам имеется “высокий риск незавершения ремонта, ухудшения качества и на­дежности предоставляемых услуг теплоснабжения в отопительный сезон”.

До начала отопительного периода осталось очень мало времени, с тревогой заметил премьер Алихан СМАИЛОВ, причем в северных и восточных регионах отопительный сезон в зависимости от погоды может начаться и раньше срока.

- На ТЭЦ-2 в Темиртау ремонт котла №4 продлевается до конца октября. На Жезказганской ТЭЦ не завершен плановый ремонт котла №4, а на котле №9 выполнено только 4 процента работ. С отставанием ведутся ремонтные работы на энергопредприятиях области Абай, Костанайской, Восточно-Казахстанской и Жамбылской областей, - сердито, словно передразнивая, пересказал доклады коллег Смаилов. - Но все это не должно повлиять на температурные показатели в домах!

Глава кабмина поручил акимам ежедневно мониторить ход ремонтных работ и обеспечить отопительный период необходимыми тепловыми мощностями. Кроме того, необходимо ускорить работу по подготовке ряда социальных объектов в Абайской, Атырауской областях и в Астане. А еще премьер обратил внимание на то, что в регионах накоплено только 28 процентов угля от запланированного объема.

- Необходимо решить все вышеуказанные вопросы в двухнедельный срок! - заявил он.

Тогжан ГАНИ, фото Владимира ЗАИКИНА, Астана

Поделиться
Класснуть
