Проще построить, чем подключить
На Петропавловской ТЭЦ-2 все-таки начали строить новую дымовую трубу взамен той, что год назад обвалилась, разрушив еще и часть котельного цеха.
Этот отопительный сезон на местной ТЭЦ протянули с двумя дымовыми трубами. За лето успели переключить на них необходимое оборудование станции, и перезимовать удалось без серьезных проблем. Как заявили в энергетической компании, остановки на ремонт оборудования по сравнению с предыдущим сезоном на Петропавловской ТЭЦ-2 снизились в 2,5 раза.

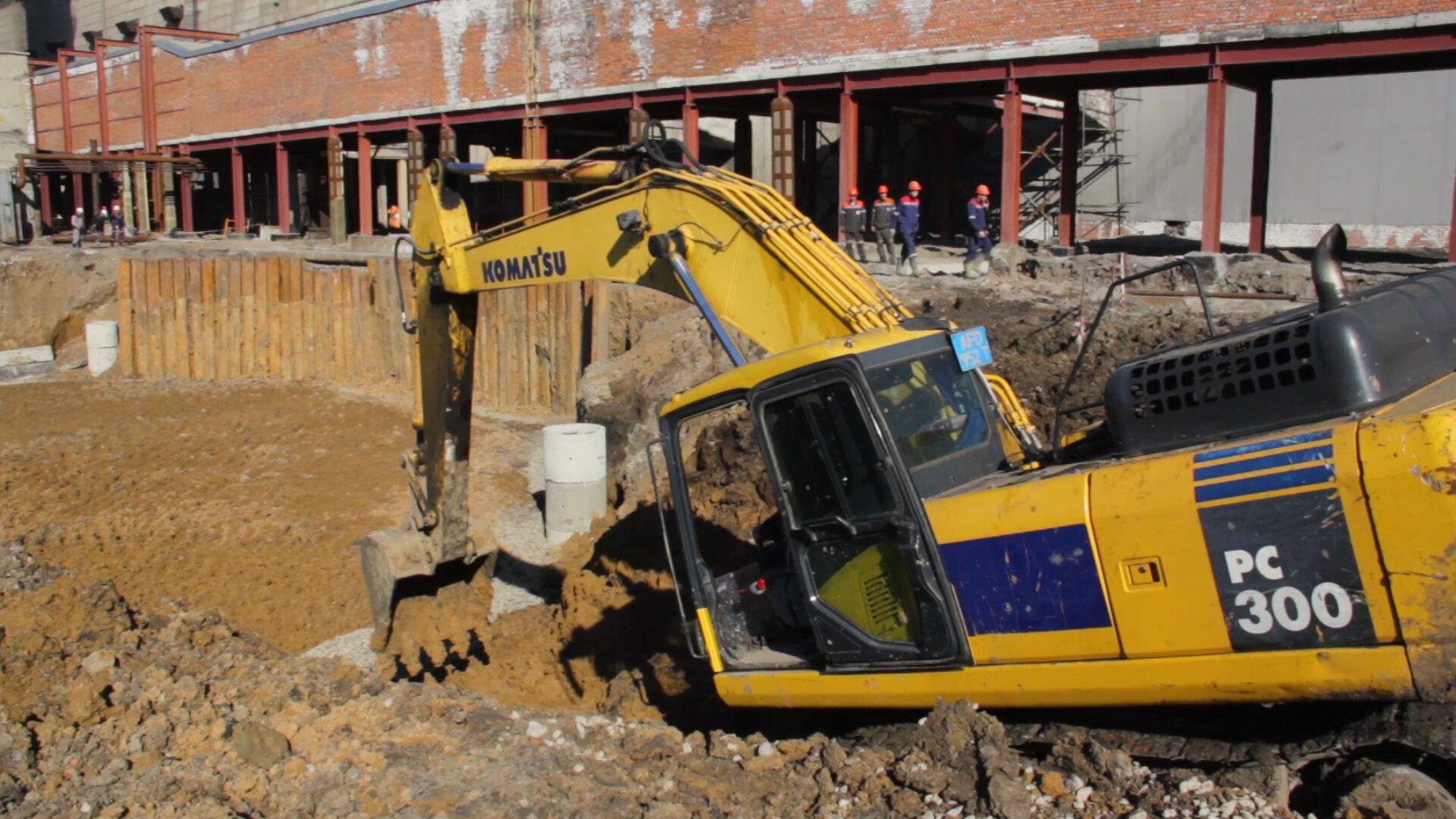

Однако труб на станции должно быть три. На днях начали строить фундамент. По проекту новая труба будет высотой 180 метров, а диаметр на нулевой отметке составит 20,5 метра. Уже 1 июня, если все пойдет по плану, начнется строительство железобетонного ствола трубы. И закончить планируют этим же летом. Но зимовать с двумя трубами в Петропавловске будут еще один сезон: включение новой трубы в работу планируется не раньше 2024 года.
Насчет двух оставшихся труб, которые ненамного моложе той, что обрушилась, пока ничего не известно. Однако, как заявил член совета директоров АО “ЦАЭК” (компании принадлежит в том числе и Петропавловская ТЭЦ-2) Сергей КАН, на ремонт станции они потратят значительно больше, чем планировали изначально.
- Мы планируем капремонт четырех котлоагрегатов и одного турбогенератора, - сказал Сергей Кан на встрече в акимате области. - Сумма, которую мы закладывали, была порядка 6 миллиардов тенге. Но ремонтная программа увеличивается до 9 миллиардов. Недостаток средств мы планируем изыскать внутри компании.
Сергей Кан пообещал, что еще 3 миллиарда направят для ремонта тепло- и электрических сетей.
Ульяна АШИМОВА, Петропавловск
