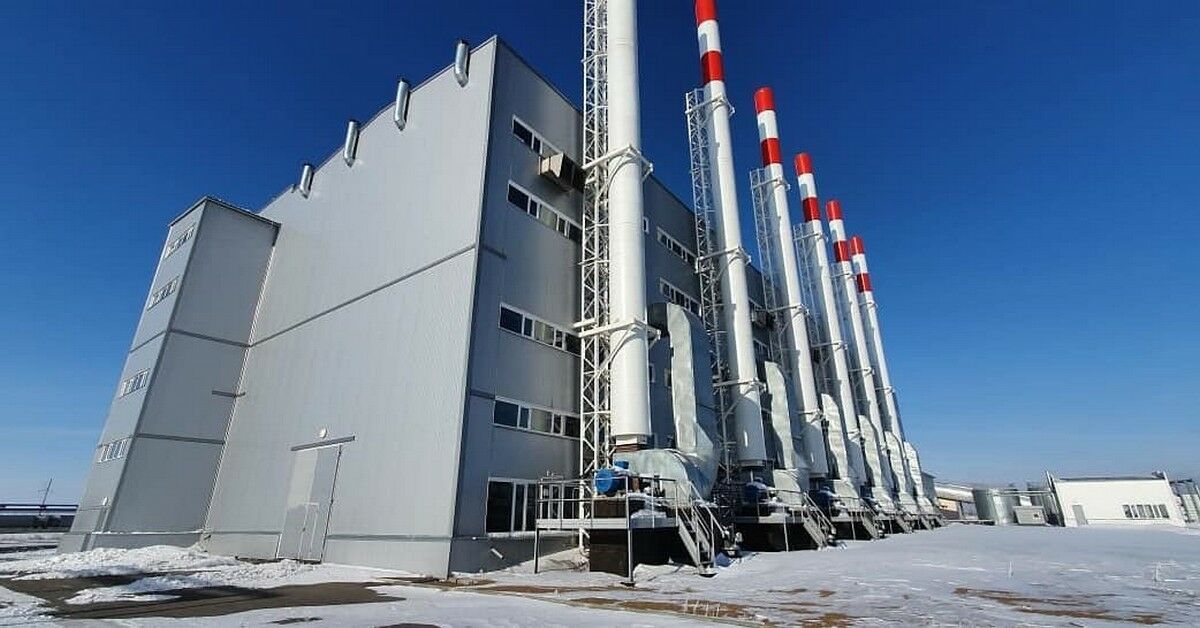

Котельный надрыв
Жители 70-тысячного Аксу уже и не чают обогреваться от новой котельной за 11 миллиардов тенге. Да и власти, видимо, поняв абсурдность ситуации, когда их “вот-вот” затянулось на пять лет, этого уже не обещают.
С 2015 года, когда было принято решение о строительстве нового объекта по генерации тепла и горячей воды в Аксу, в регионе сменился уже третий аким. И каждый, надо полагать, совершенно искренне намеревался довести начатое до конца.
***
Булат БАКАУОВ, он же инициатор идеи еще в бытность акимом Аксу, возглавив Павлодарскую область, добился выделения на строительство аксуской котельной республиканского финансирования. Тогда еще 6,3 миллиарда тенге, как гласило технико-экономическое обоснование проекта. Документ этот оказался без единого тарифного расчета.

Оборудование, которое тут же начали поставлять в Аксу, лишь только в область пришел первый денежный транш из республики, даже отдаленно не соответствовало тому, что было в документации. Но, наверное, у борцов с коррупцией есть дела поважнее, чем разбираться в цепочке событий, приведших в конечном счете к тому, что бюджет профинансировал строительство многомиллиардного, но абсолютно бесполезного на сегодняшний день объекта.
6,3 миллиарда тенге да еще 4,7 миллиарда с учетом корректировки проекта, а потом 204 миллиона на пусконаладку и 37 миллионов на обучение кадров. И все в трубу! Причем в прямом смысле этого слова!
***
Героические попытки запустить построенную котельную, где одно технологическое решение было мудренее другого, пришлись уже на долю Абылкаира СКАКОВА. Ему то и дело приходилось отдуваться на брифингах за свои же обещания ввести тепловой долгострой в эксплуатацию то в августе 2021 года, то в августе 2022-го. Напомним, первоначальный срок окончания работ был запланирован на август 2019 года.
Странности проекта кроме технических ляпов, когда то топливо в котлах не сгорало, то куски золы ввиду своей габаритности засоры в трубах образовывали, привели также к высокой себестоимости выработки тепла. И хотя конкретных цифр никто из чиновников не называл, все были едины во мнении: для потребителей это слишком дорого.

Абылкаир Скаков неоднократно пытался обнадежить жителей Аксу, уверяя, что выход, устраивающий всех, будет найден. Рассматривалась и система государственного субсидирования, и некий микс тарифов, суть которых так никто и не уловил. Ни к какому решению так и не пришли. И система оптимальной тарификации по-прежнему вопрос номер один. Хотя, что первоочередно в аксуской котельной, а что второстепенно, сразу и не скажешь, ведь и сама пусконаладка оборудования - это какой-то непроходимый лабиринт.
Большие надежды подрядчик возлагал на дробилки золы, приобретенные, кстати, за свой счет, лишь бы поскорее ввести объект в эксплуатацию. Предполагалось, что это оборудование будет измельчать большие куски золы, с которыми не справляются насосы. Однако то, что хорошо было в теории, на практике себя не оправдало. Пусконаладка, начавшаяся в апреле прошлого года, снова застопорилась.
“Я поручил изучить целесообразность требующего все больше и больше вложений, но остающегося бездействующим проекта”, - написал нынешний глава региона Асаин БАЙХАНОВ на своей странице в социальной сети.

***
Какая же судьба ждет аксускую “недокотельную” за 11 миллиардов тенге, если все попытки запустить ее в работу вот уже четыре года оборачиваются провалом? С таким вопросом мы обратились к акиму Павлодарской области.
- Договор от 2017 года предписывает подрядчику провести полный комплекс пусконаладочных работ. Это обязательное условие для принятия объекта в эксплуатацию. Пусконаладка предусматривает запуск и работу одновременно всех шести котлов Аксуской теплостанции. Только в этом случае будут достигнуты все проектные показатели от мощности в 180 Гкал (по 30 Гкал на шесть котлов) до температуры выдачи сетевой воды. Этот показатель должен составлять 150/70 градусов. На данном этапе у меня имеются сомнения в том, что котельная сможет работать на заданных проектом параметрах, поэтому я поручил тщательно изучить вопрос, - более подробно прокомментировал нам свой пост Асаин Байханов.
Но это не значит, что на этом попытки запустить злополучную теплостанцию в Аксу прекратятся. В рамках разработанной “Дорожной карты” новый срок пусконаладки и запуска аксуской котельной - апрель 2023 года.
- В этой “Дорожной карте” определены все этапы работы и сроки их выполнения. По итогам этих действий будет принято окончательное решение по использованию новой котельной в Аксу, - резюмировал глава Павлодарского Прииртышья, акцентировав внимание на том, что названный срок последний и запятых или каких-либо других знаков препинания, кроме точки, в этом вопросе больше не будет.
Конечно, речь не идет о полном изменении целевого назначения объекта. Скорее всего, рассматривается возможность уменьшения мощности станции. Такого мнения, к примеру, придерживается экс-аким Аксу Нуржан АШИМБЕТОВ, первый еще в 2021 году после двухлетнего молчания и подрядчика, и областных властей сообщивший общественности о слишком высокой себестоимости выработки тепла.

- Котельная Аксу обошлась бюджету в миллиарды тенге. Это значит, что, как ни крути, запускать ее нужно в любом случае. И я думаю, что понимание, как это сделать, на местах все же есть, - отметил он.
Понимание, может, и есть, а вот толку маловато. В общем, с нетерпением ждем апрель…
Ирина ВОЛКОВА, Павлодар
