Чинить не перечинить

715 млн тенге выделили из местного бюджета власти Туркестанской области, чтобы хоть как-то отремонтировать оборудование на одной из самых старых ТЭЦ в Казахстане - в Кентау, которую построили в середине прошлого века.

Чинить не перечинить

В апреле этого года здесь побывал министр энергетики Болат АКЧУЛАКОВ. Он признал полностью изношенным оборудование ТЭЦ-5, которая одна обогревает город с 100-тысячным населением. Власти Кентау даже рассматривали вариант по переводу многоэтажек на автономное отопление, потому как выделить из бюджета области 3 млрд 180 млн тенге на капитальную модернизацию ТЭЦ, которая находится в коммунальной собственности, было нереально. К начавшемуся отопительному сезону были отремонтированы главный и вспомогательные агрегаты, несколько котлов и турбогенератор.

- К центральному отоплению подключено 14 тысяч абонентов, в том числе 106 бюджетных учреждений, 2295 индивидуальных жилых домов, 347 многоэтажных жилых домов и 441 коммерческий объект. Теплоэнергостанция работает в штатном режиме, - сообщил заместитель акима Кентау Куаныш ИСКАКОВ.

Авось пронесет...

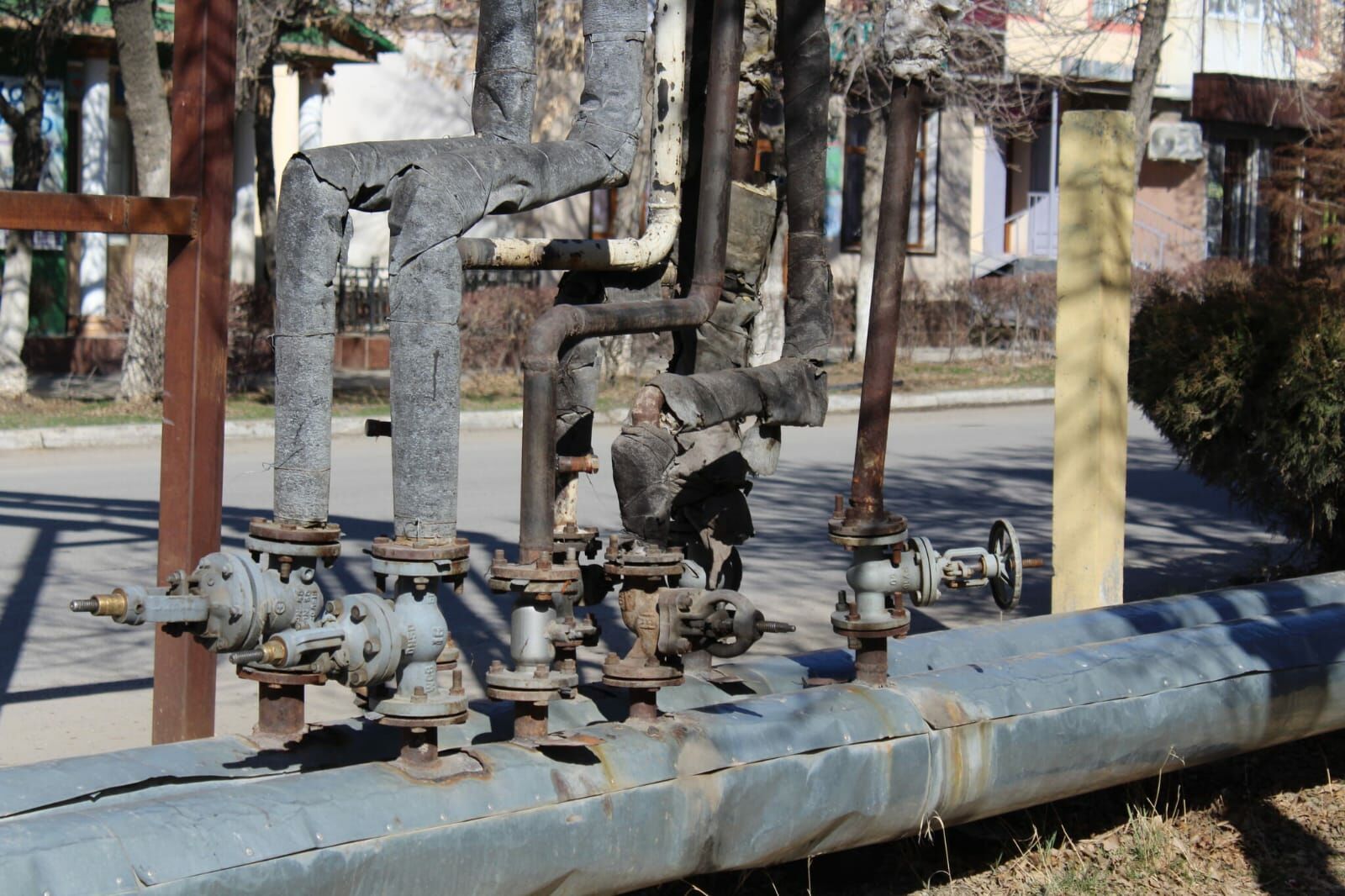

К слову, в прошлом году более чем в два раза в Кентау снизили тариф на отопление. Но и тепла, по словам жителей, было вдвое меньше. Трубы повсеместно практически без изоляции, а потому теплопотери неизбежны. Как пояснили в департаменте по регулированию естественных монополий по Туркестанской области, по итогам анализа исполнения ГКП “Кентау сервис” тарифной сметы и инвестиционной программы за 2020 год установлено их неисполнение на 1487,96 млн тенге. В связи с этим на период с 1 сентября 2021 года до 31 августа 2024 года и введен временный компенсирующий тариф на теплоснабжение, сниженный на 48,8 процента, и сейчас за отопление кентаусцы платят 44 тенге за “квадрат” без НДС.

Между тем шымкентская ТЭЦ-3 работает в штатном режиме, заявляют на предприятии, хотя плановый ремонт одного из котлов, намеченный на лето, не был проведен: российские подрядчики сорвали сроки поставки запчастей.

- Дополнительно провели гидравлические испытания, техническое диагностирование котла. В итоге толщина труб в норме, износ мы не обнаружили, трубы и коллектор в хорошем состоянии, - пояснил генеральный директор теплостанции Кайрош ОНГАРБАЕВ. - Ресурс поверхности котла - 220 тысяч часов. Сейчас отработал 240 тысяч. Перенос сроков проведения ремонта на отопительном сезоне не скажется.

Главный инвестор шымкентской ТЭЦ-3 - Евразийская Группа, владеющая 94 процентами акций предприятия.

Если учесть, что каждый год в течение пяти лет на модернизацию тепловых сетей Шымкента, которыми заведует далеко не безупречно работающее ГКП “Куат жылу орталык”, выделялись колоссальные суммы из городского и республиканского бюджетов, то шымкентцы вправе требовать от властей подачи качественного тепла.

Алиса МАСАЛЁВА, фото автора, Туркестан
